Refitproject voor de "ARCTIC SUNRISE"
Gedurende een intensieve periode van negen maanden heeft Royal Niestern Sander Shipyard de Arctic Sunrise grondig onder handen genomen. Tijdens de uitgebreide revisie werden bijna alle accommodatie- en werkruimtes van dit Greenpeace-schip vernieuwd, waardoor het schip weer minstens 15 jaar mee kan. Directeur Bart Volgers blikt terug op dit succesvolle project.
Eerste contact
"Het eerste contact tussen Greenpeace en Koninklijke Niestern Sander vond plaats in het voorjaar van 2015. Het bekende schip Arctic Sunrise was toe aan een upgrade en uitbreiding van de accommodatiecapaciteit. Greenpeace had een aluminium bovenbouw voorgesteld, maar na enkele bezoeken aan het schip concludeerden we dat dit de stabiliteit niet ten goede zou komen. Bovendien zou de ruimtewinst minimaal zijn. We zagen wel midscheeps mogelijkheden", aldus Bart Volgers.

Contract
Kort nadat het aanbod met deze ideeën was ingediend, toonde Greenpeace interesse in Niestern Sander. Het duurde niet lang voordat de eerste delegatie van Greenpeace aankwam bij de Groninger Scheepswerf voor een verkennend gesprek. Bart vervolgt: "We kregen inderdaad de eerste signalen dat onze concurrent niet in aanmerking zou komen voor de opdracht. En het werd op dat moment duidelijk dat ons aanbod aan hun verwachtingen voldeed; dit werd nog duidelijker in de volgende gesprekken met Greenpeace. In januari kwam de afweging: Niestern Sander bleef als enige kandidaat over. Al met al duurde het tot begin juni voordat het definitieve contract tussen Greenpeace en Niestern Sander werd getekend en het refitproject kon starten."
"Het is goed om te vermelden dat deze prestatie zonder ongelukken of incidenten is volbracht, een compliment voor alle betrokkenen."
Bart Volgers
Het echte werk

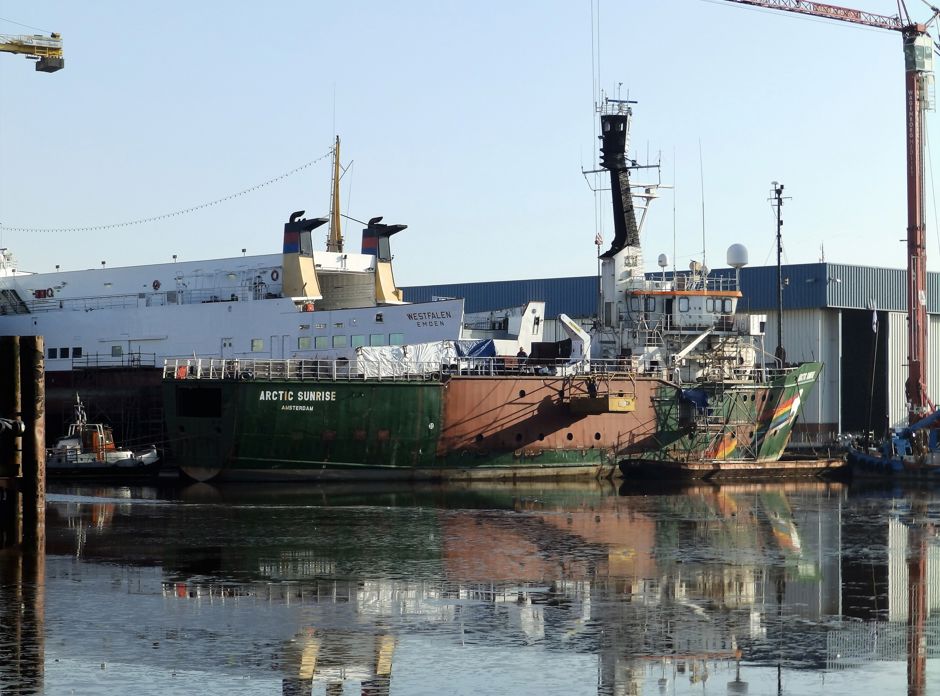

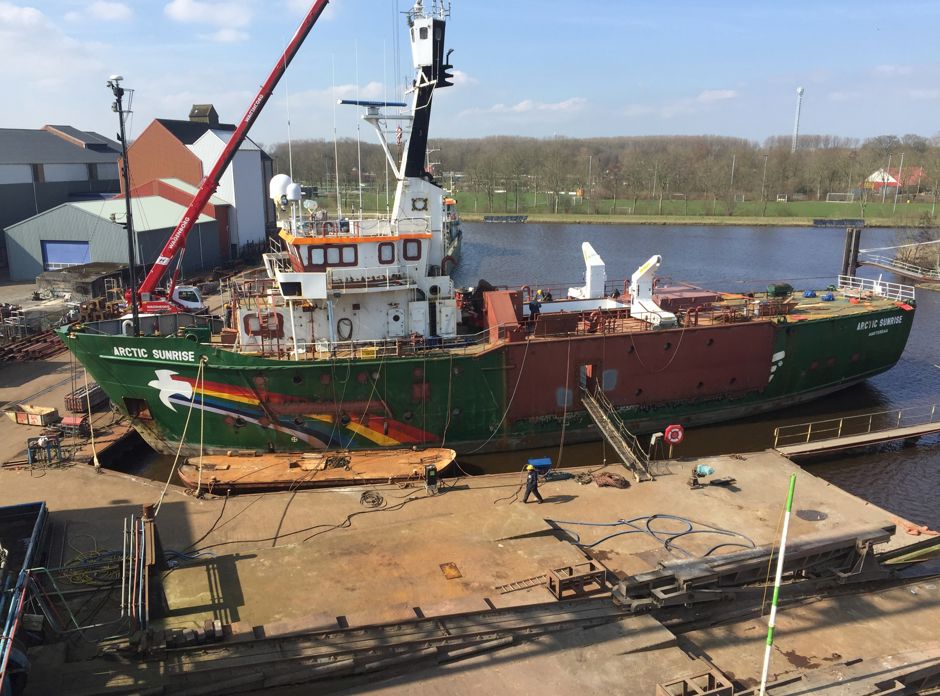

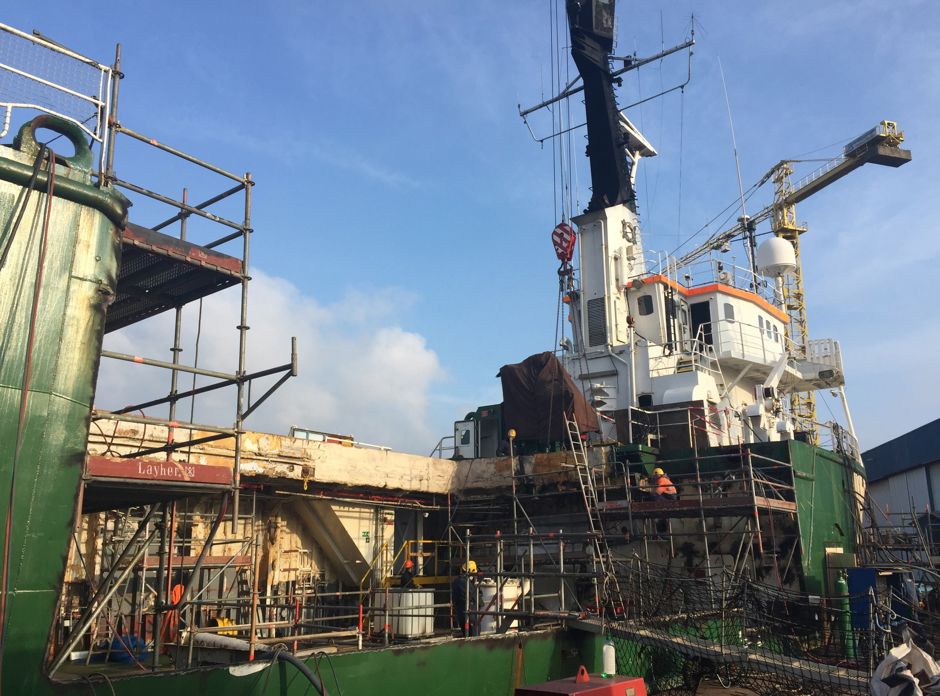

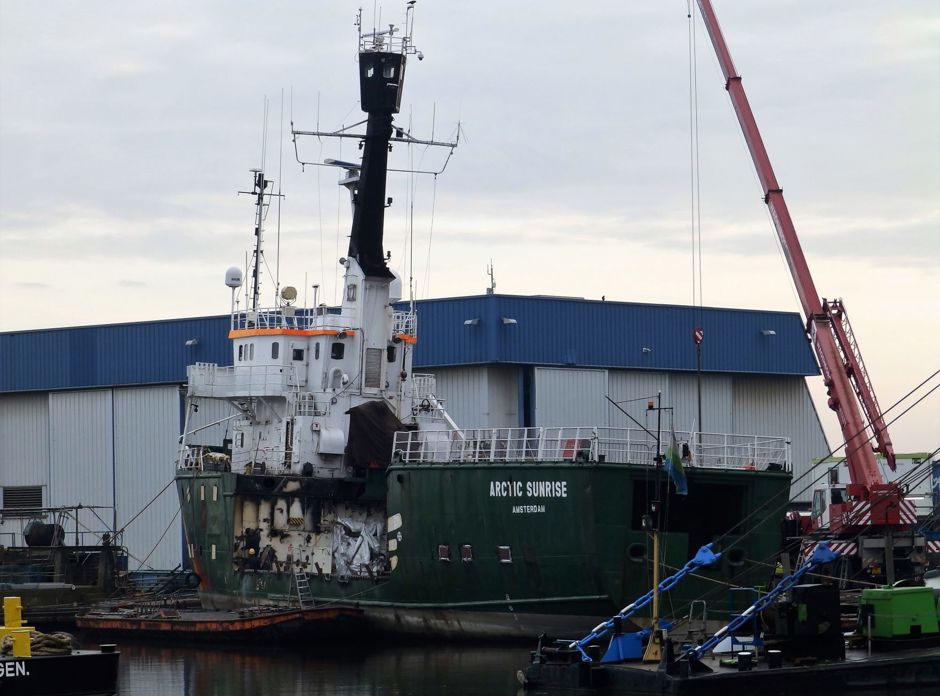

Eind september brak het moment van de waarheid aan toen de Arctic Sunrise in Delfzijl aankwam. Het schip bracht een paar weken door in de Terminal om de bemanning de tijd te geven het schip te strippen van al het materiaal dat bewaard moest worden. Vervolgens was het schip klaar om de helling te verlaten en kon het echte werk beginnen. "We hebben het bestaande middenschipgedeelte van het schip afgesneden en vervangen door nieuwe secties die in de tussentijd door onze constructieafdeling waren gemaakt", legt Bart uit. "Alle bestaande accommodatie is volledig gestript, behalve het stuurhuis. Al het staalwerk van mindere kwaliteit is vervangen. Kabels zijn vernieuwd en er zijn nieuwe ventilatieschachten aangebracht. Eind maart werd de Arctic Sunrise teruggebracht naar het droogdok voor onderhoud onder de waterlijn. Het is begrijpelijk dat de werkzaamheden aan de accommodatie de hele tijd zijn doorgegaan."

Inhoud
Begin mei was de Arctic Sunrise bijna klaar en na een nieuwe verflaag werd ze weer te water gelaten. De resterende werkzaamheden werden uitgevoerd op een plek tussen de drijvende steigers, terwijl de bemanning het schip opnieuw uitrustte. In juli 2017 werd ze opnieuw afgeleverd bij een zeer tevreden Greenpeace-team. "Het is goed om te vermelden dat dit refitproject zonder ongelukken of incidenten is verlopen, wat een compliment is voor alle betrokkenen. Nu hopen we top of mind te blijven bij de klant", besluit Bart Volgers trots.
